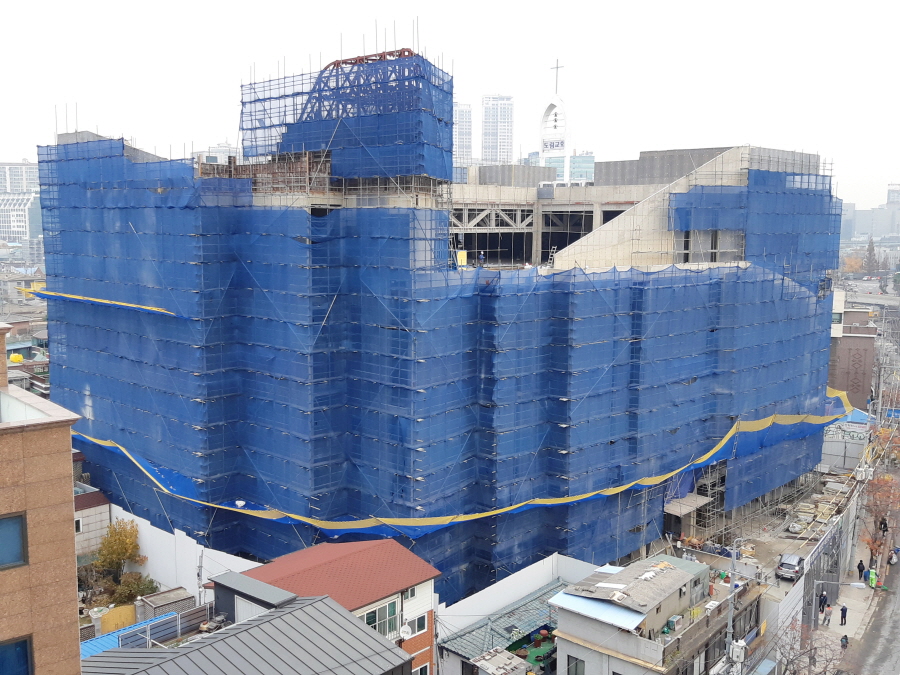

140주차 - 지상층 골조(종탑공사) 및 외관 준비 공사(11.12~11.17)
2018-11-18 00:00:00 조회수 387 도림교회








      <140주차>
      지상층 골조공사가 종탑공사를 진행하면서 마무리 단계에 이르렀으며 외관 공사 준비 및 실내 공사 중심
      으로 진행중입니다.

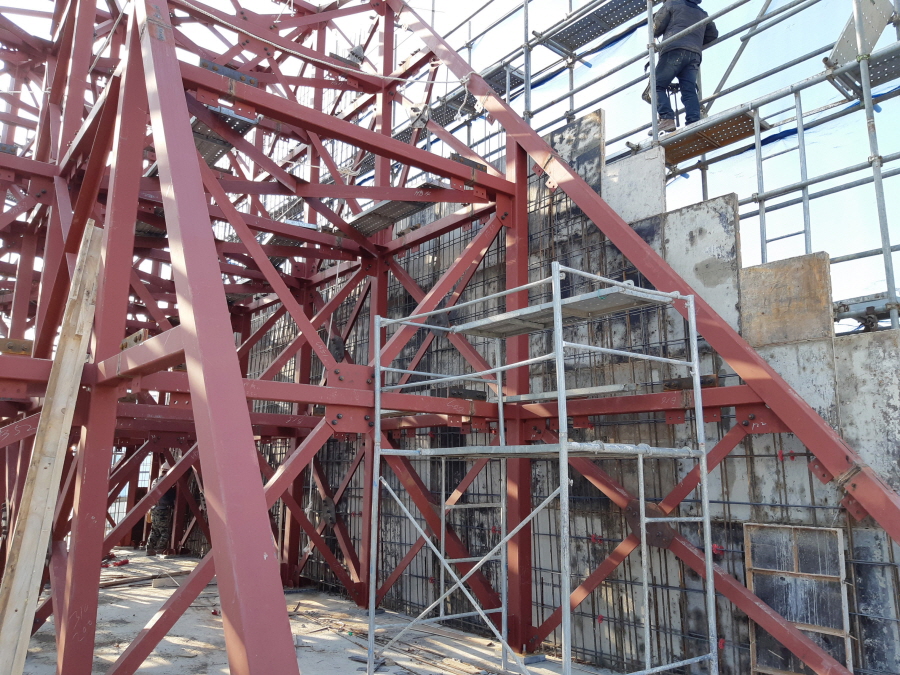

      철근콘크리트 공사는 옥상 종탑 벽체 거푸집 작업 및 철근 배근, 외부 정면 단열재 시공 및 옥상층 자재
      정리 및 반출 작업이 진행되었습니다.

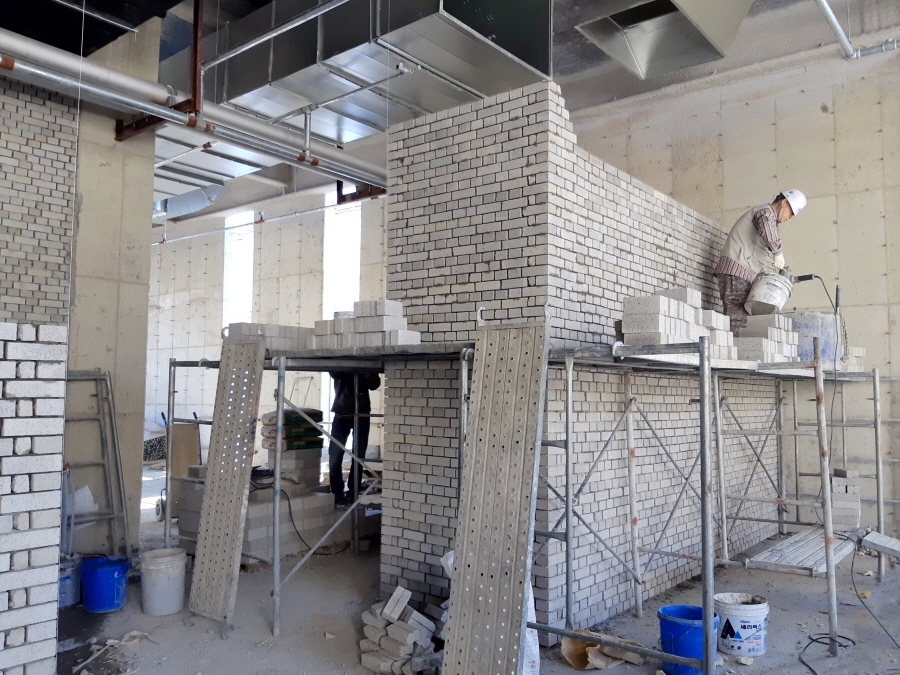

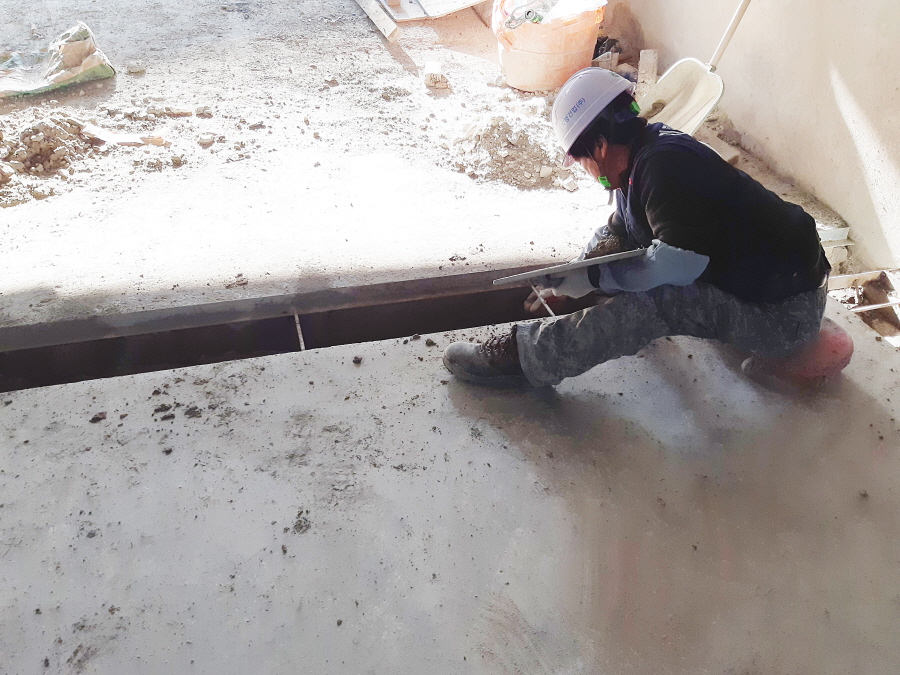

      조적, 미장, 방수 공사는 외부계단 및 옥상층 방수 작업, 지상5층 화장실 및 주방 시멘트벽돌 쌓기 작업
      지상층 #1, #2, #3 계단실 벽면 미장 준비작업이 진행되었습니다.
      금속 창호 공사는 외부 창호 샵드로잉 도면 제작 및 현장 실측 작업, 줌홀트렌치 자재 반입 및 시공, 지상
      층 방화문 후레임 반입 및 시공, 세라믹 판넬 공사는 하지틀 가공 및 기준점 작업이 진행되었습니다.
      E.V 공사는 E.V 입구 Jam 발주 및 제작이 진행중입니다.

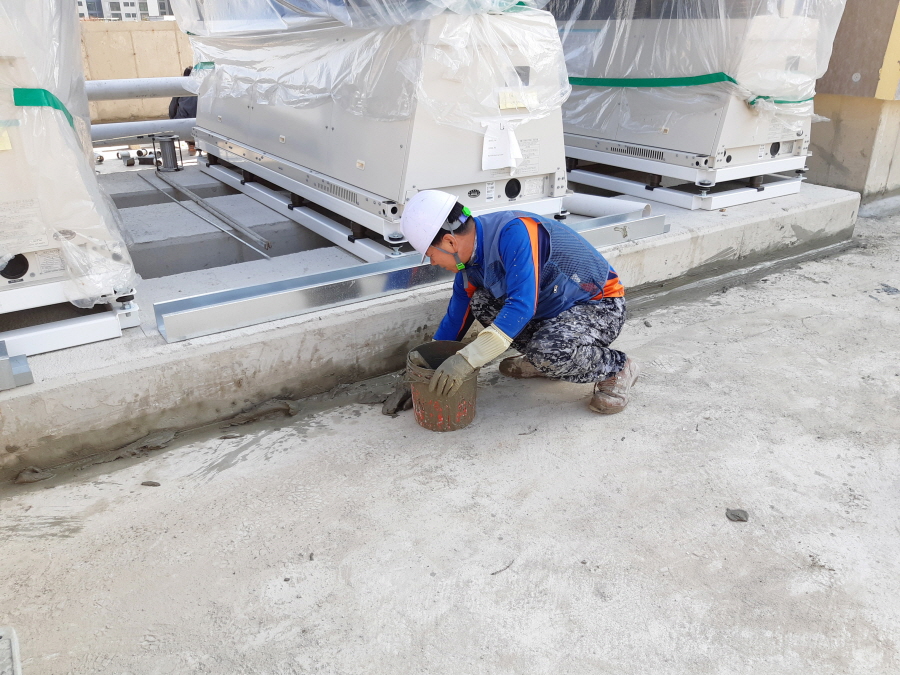

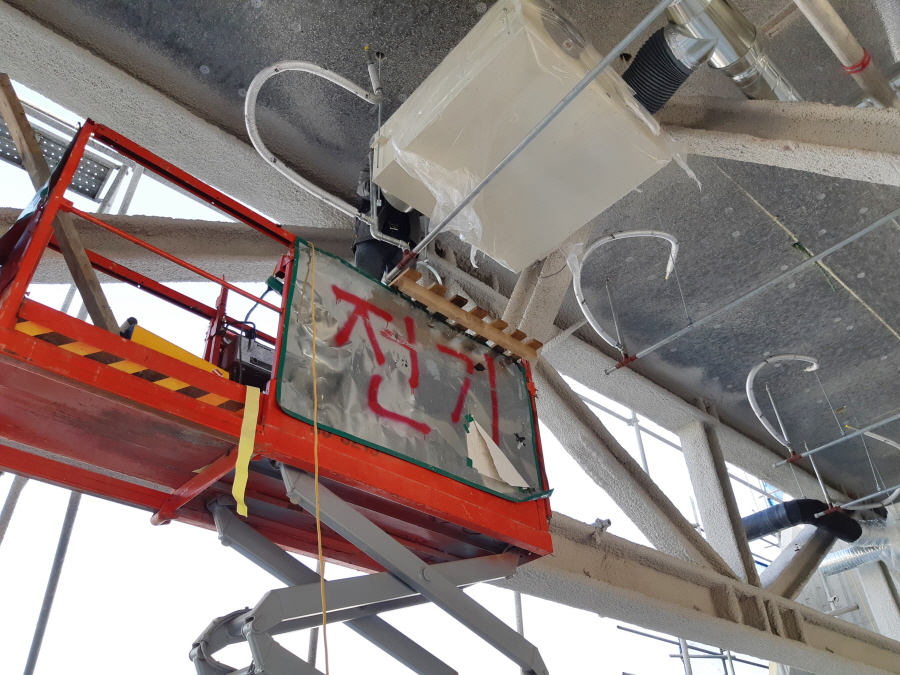

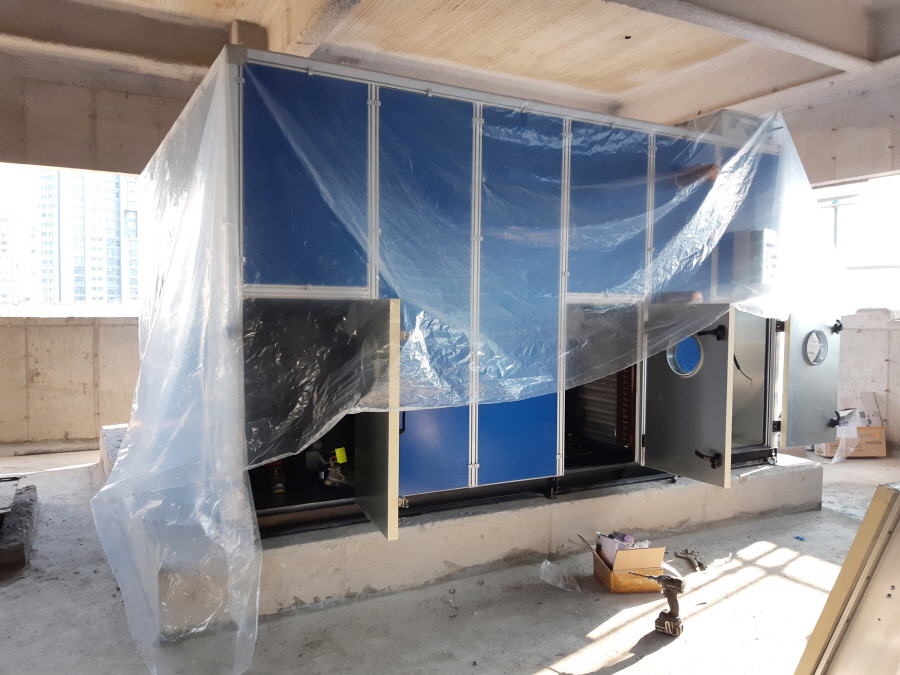

      설비공사는 공조기 설치 및 휀코일 배관 지상5S.P시공, 수축열조실 샵드로잉 도면 제작 및 자재 발주,
      전기공사는 지하층 포설 작업 및 지하층 레이스웨이 커버 취부 작업이 진행되었습니다.
      인테리어 공사는 지상층 도면검토 및 수정 작업이 진행 중입니다.
