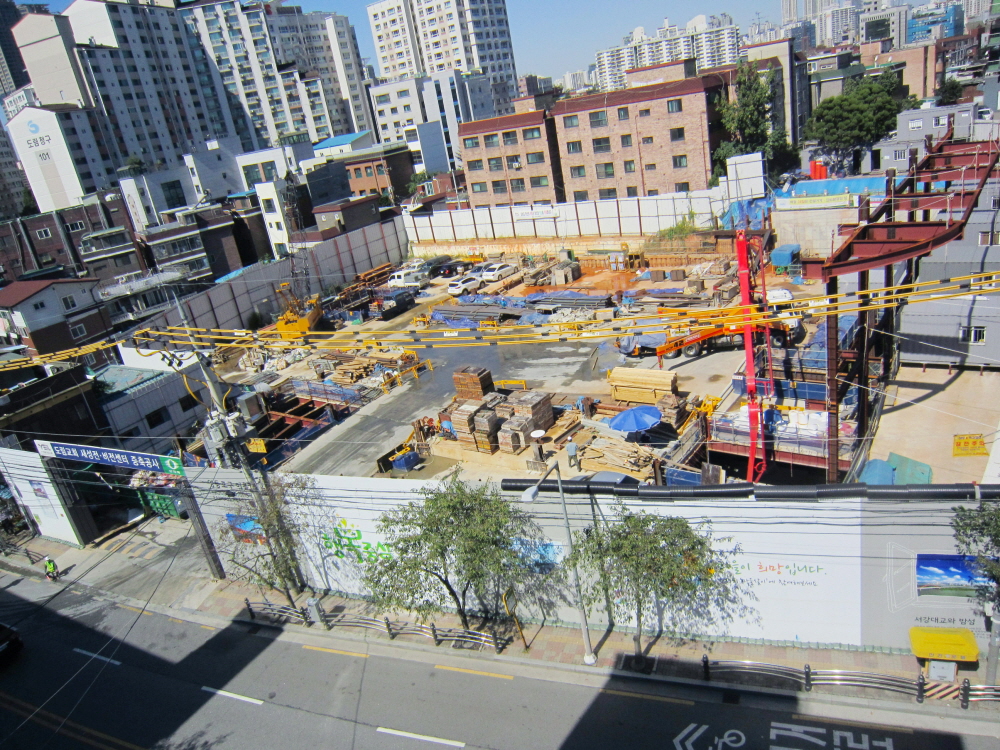

<80주차>
금주에는 1차 구간 바닥 MAT 기초 콘크리트 타설 및 지하4층 2차 구간 철골작업이 진행되었습니다.

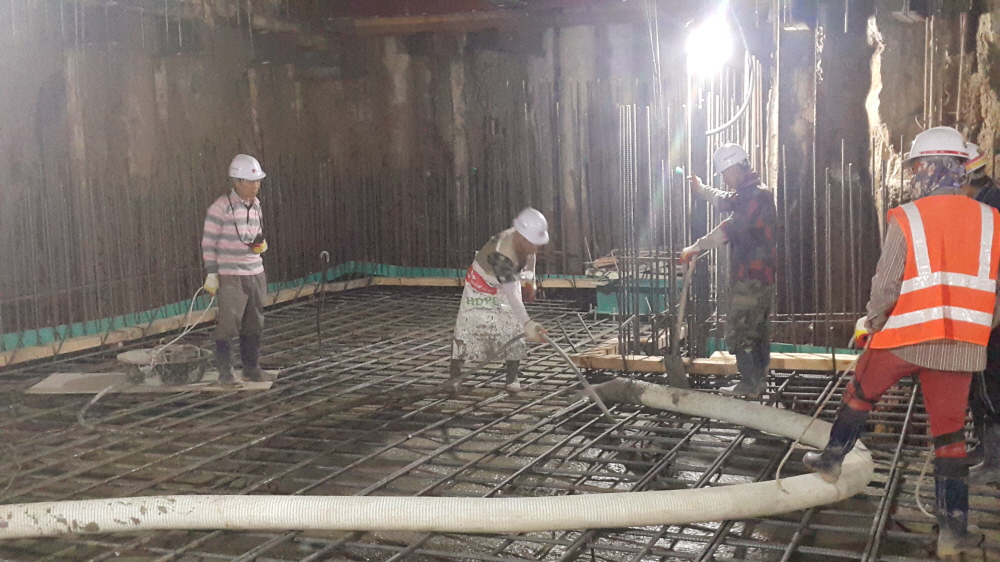

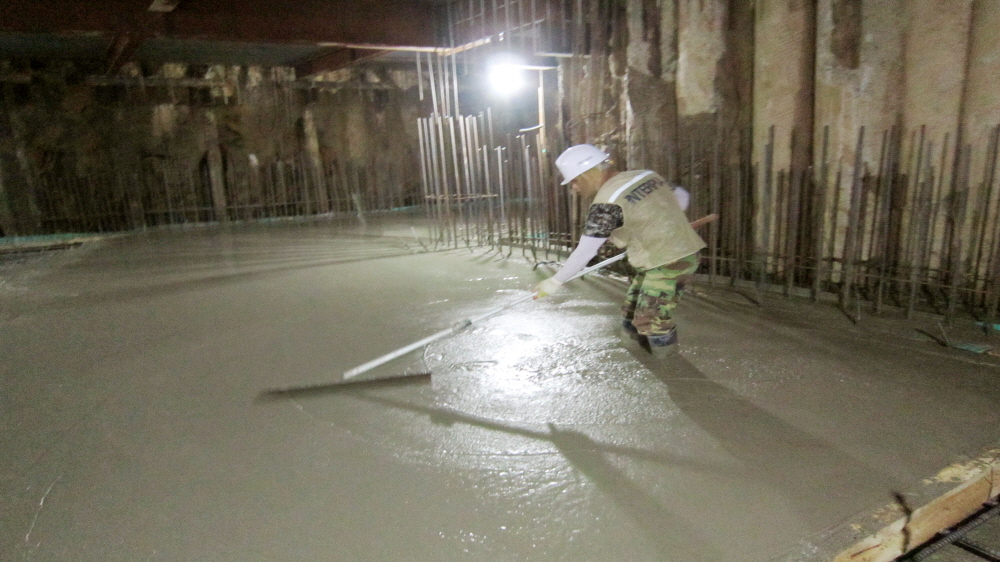

기초공사는 지하층 바닥 MAT 기초 철근 배근 한 곳에 콘크리트 타설이 3일간 진행되었습니다.

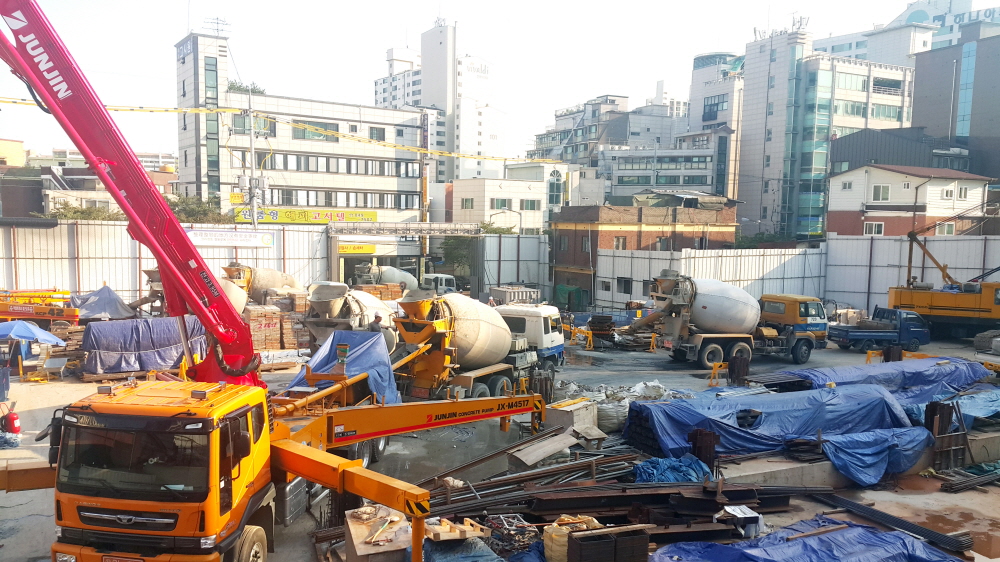

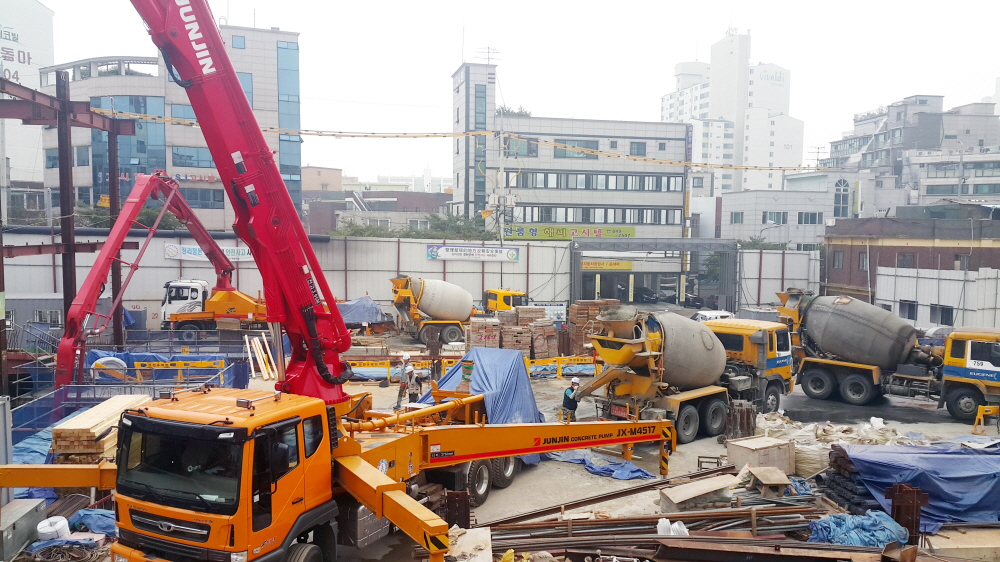

레미콘 300여대(약1,800㎡)의 콘크리트가 타설되었습니다.
기초공사는 바닥의 40% 정도가 진행되었습니다.

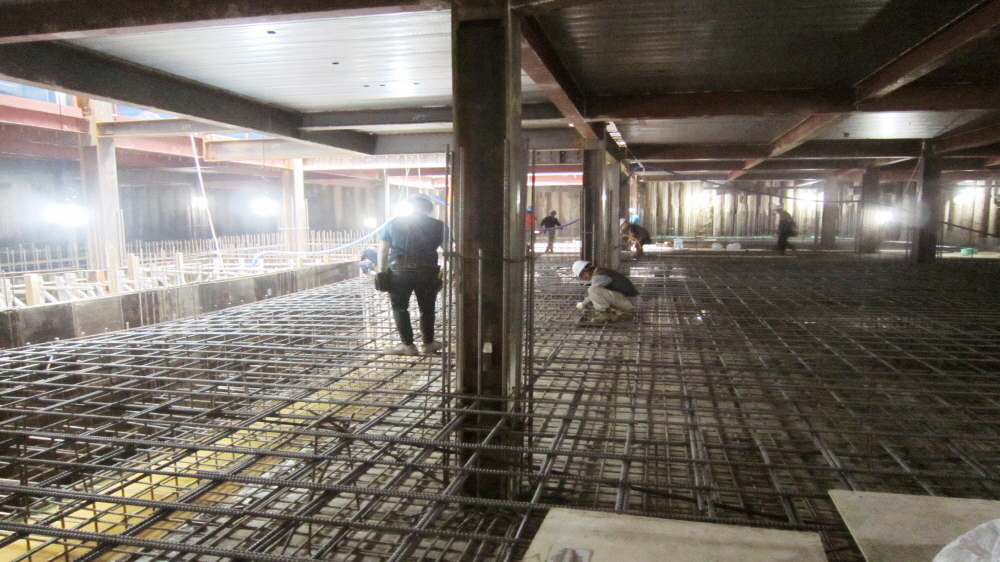

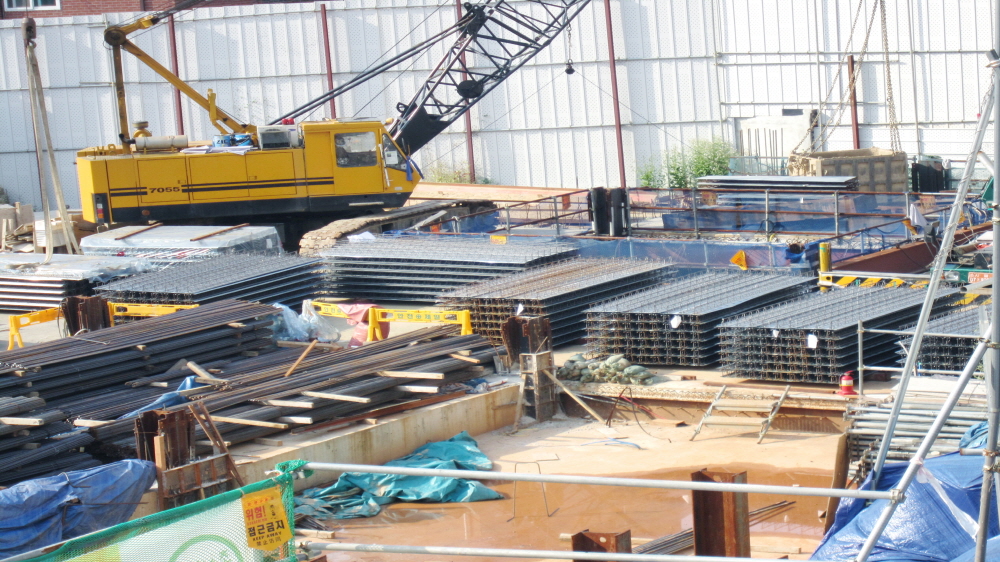

철골공사는 지하4층 2차 구간 철골 설치 및 데크플레이트 설치 작업을 진행하였습니다.
토사반출은 다음주간에 마무리가 될 예정이며 지하에서 작업하던 장비 4대 중 3대가 반출되었습니다.
다음주에는 계속해서 철근 배근 작업과 지하4층 2차 구간 데크플레이트 설치 및 콘크리트 타설을 마친 후
추석 연휴를 맞이할 계획입니다.
