<74주차>
금주에는 지하4층 철골공사 및 지하5층 1차 구간 토사반출 작업을 하였습니다.

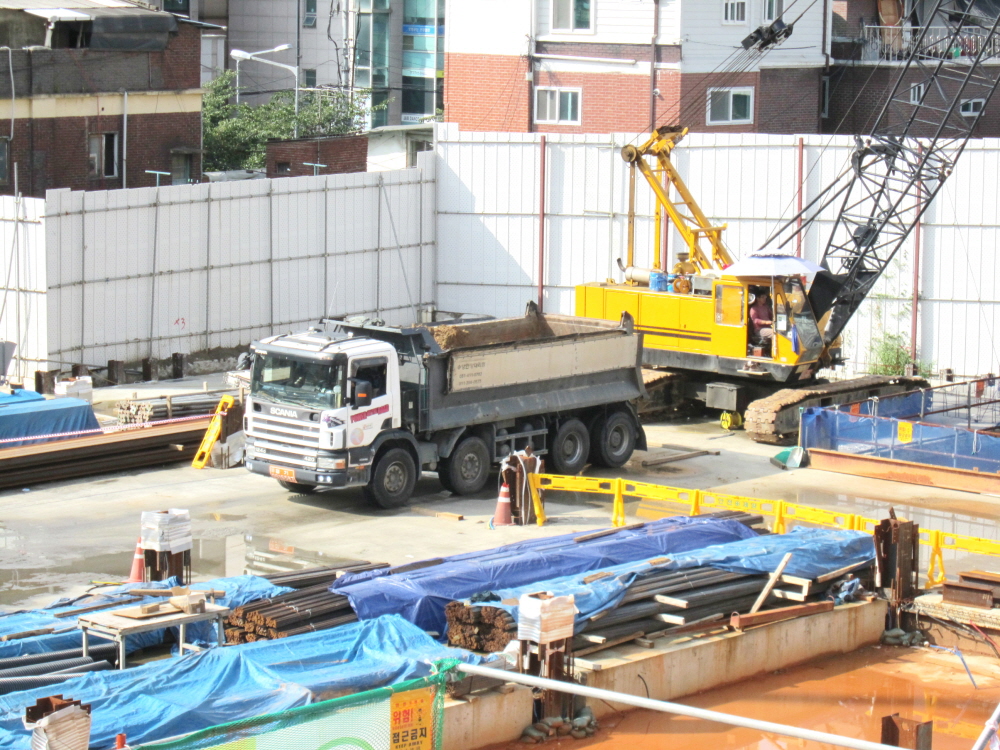

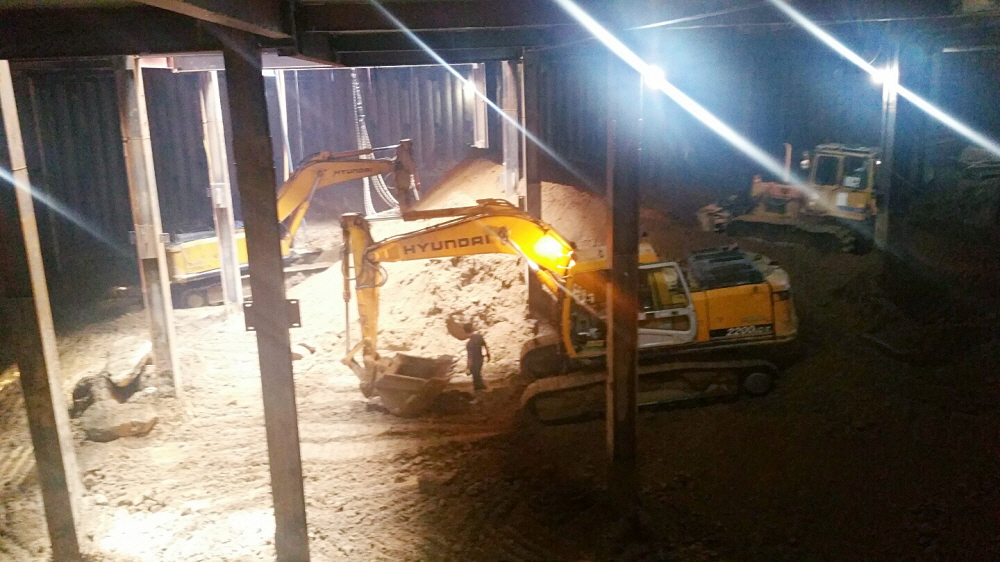

지하5층 1차 구간 토사반출을 마무리 하고 2차 구간의 토사반출 작업을 실시하였습니다.

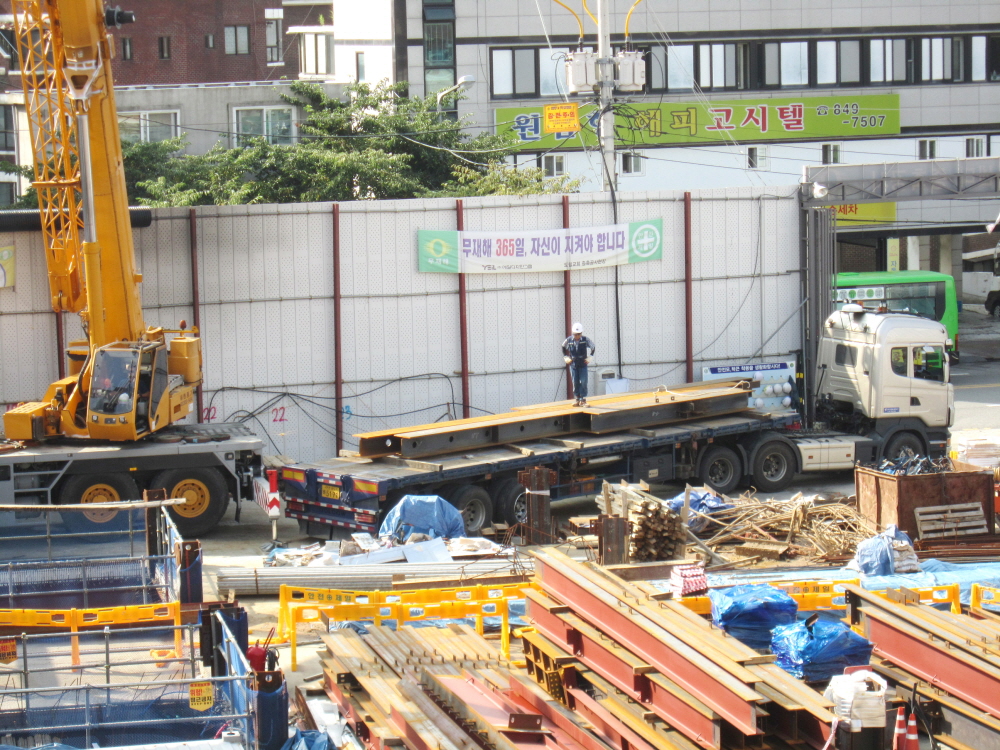

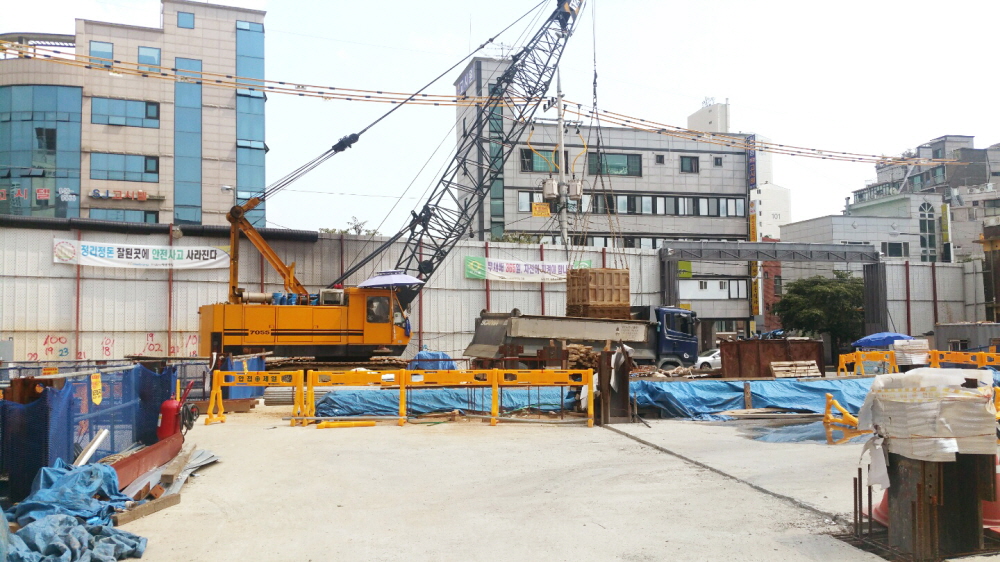

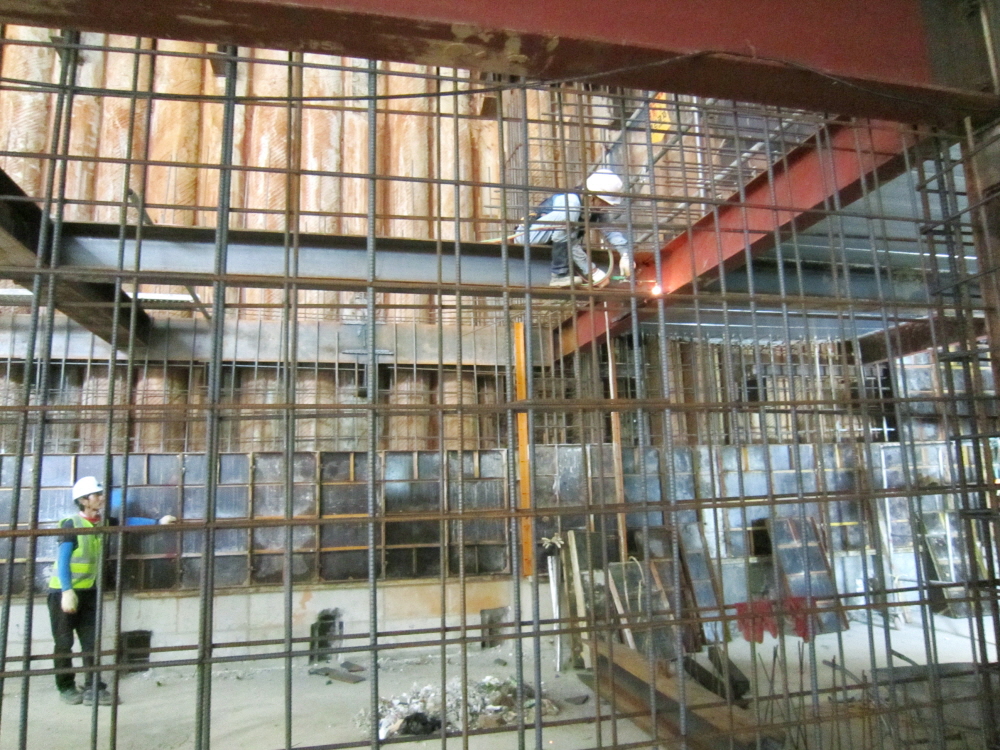

철골공사는 지하4층 1차 구간 자재 반입 및 설치가 시작되었습니다.

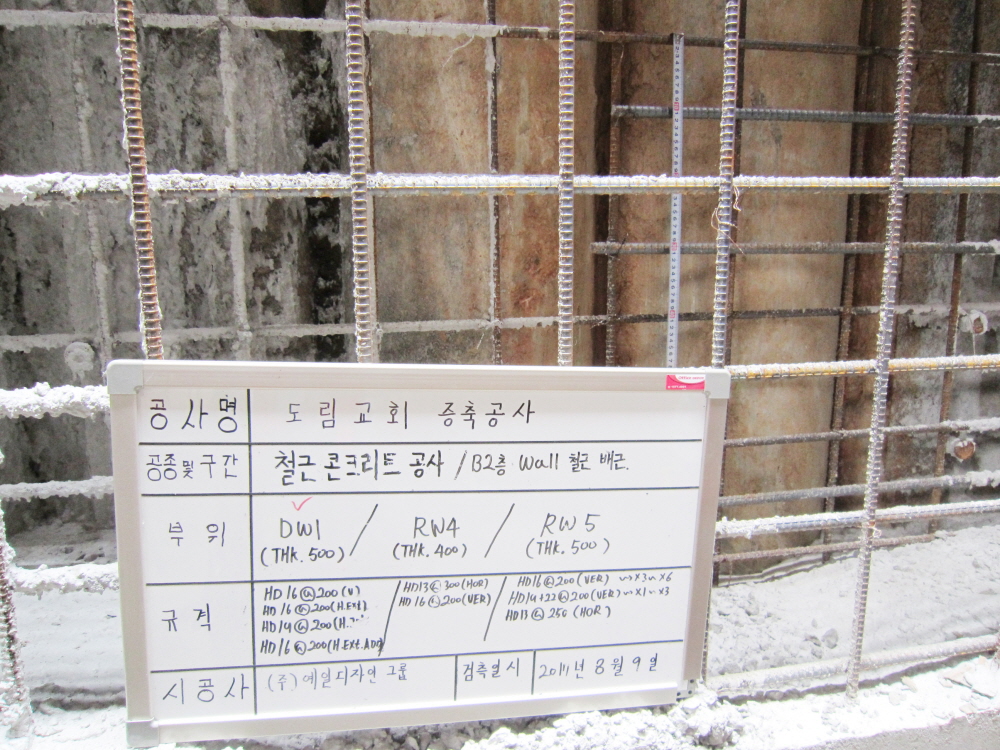

철근콘크리트 공사는 철근 가공작업 및 현장정리 작업과 지하1층 바닥 램프작업이 진행
되었습니다.
다음주 중반에는 데크플레이트 반입과 설치 작업이 예정되어 있으며 지하4층 1차 구간
콘크리트 타설을 위한 준비작업이 진행될 예정입니다.
